河北建工集团省四建六分公司河南金马项目二次设计降成本提效率

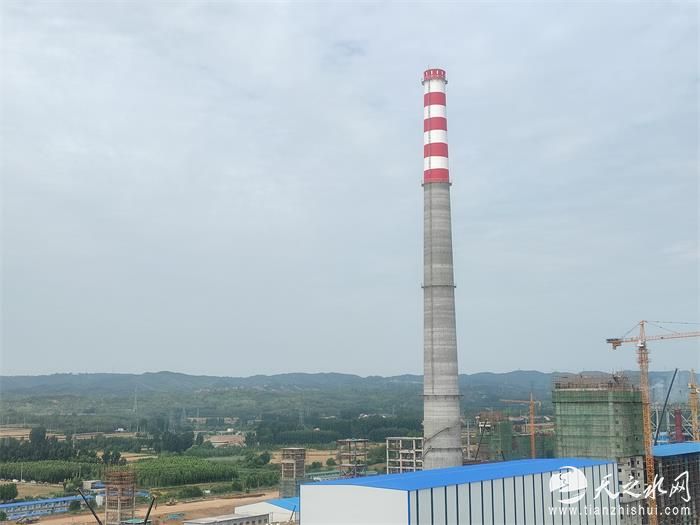

(宋钰报道)河北建工集团省四建六分公司河南金马项目部施工的高度为180m烟囱工程中,在烟囱筒身外侧周圈有五道环形钢格栅信号平台,分别设在175m、135m、95m、55m及36.2m处,形状均为不等边梯形。如按正常的矩形规格提料,材料进场后需要二次加工,而二次加工的材料损耗率高达12.38%,并且还会产生人工费、材料费,增加施工成本,同时拉长施工进度。
针对上述情况,项目主管工程师组织技术员、工长召开了专题会议,集思广益,最终决定对施工图纸进行二次设计。为了避免二次加工,二次设计时将材料规格分细,绘制设计图纸,做到材料进场后即能直接安装。由于钢格栅需要人工安装,为了降低操作难度,二次设计时将单块钢格栅面积控制在3m<sup>2</sup>以内,这样单块重量也控制在了60kg以内,方便两人配合安装。钢格栅表面镀锌,如安装时焊接,还需进行防腐处理,这样不仅会增加人工成本,而且不美观,因此二次设计时采用了在钢格栅上打孔并用螺栓连接的方式。
根据二次设计及对现场信号平台的现场测量结果,最终项目部将153块钢格栅分成了27种规格,并绘制了相应的加工图纸,再根据加工图纸计算出各种构件的单件用量及构件数量。材料进场后,材料员分类码放,清晰标识。施工前由技术人员对施工人员进行细致的技术交底,施工人员根据技术交底及加工图纸进行施工。
由于策划合理,计算精准,不仅钢格栅材料达到了零损耗,而且避免了现场二次加工及防腐处理,提高了施工效率,加快了施工进度,达到了降本增效目标。
